Découvrez toutes les étapes de construction de notre deuxième maison Mikit sur la commune du Mont Dore en Auvergne (Puy de dôme). Toutes ces étapes vous seront présentées depuis l'acquisition du terrain jusqu'aux finitions. Alors bonne visite et n

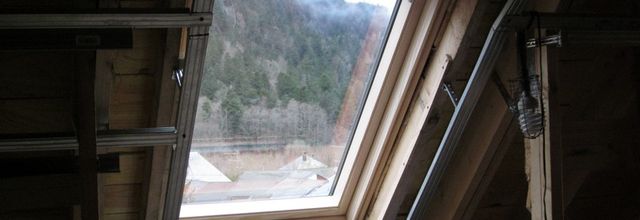

Habillage du velux et des coffres en suspentes et fourrures

Habillage du velux et des coffres en suspentes et fourrures

Le week-end du 20 janvier 2012, j'ai effectué la pose des suspentes et fourrures pour l'habillage du velux et des coffres en placo. De chaque côté du velux, je vais réaliser des coffres afin d'utiliser le maximum d'espaces disponibles idéal pour faire...

Lire la suite

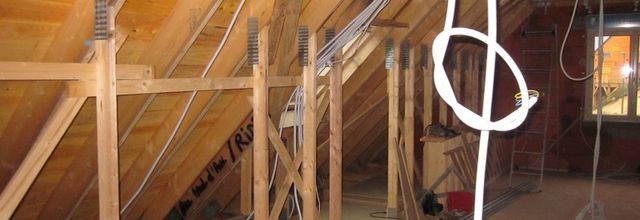

Pose des fourrures et suspentes à l'étage

Pose des fourrures et suspentes à l'étage

J'ai commencé la pose des suspentes, des fourrures qui servent de support pour la pose du placo au plafond, sur les rampants et les redressements de l'étage. Je vais également pouvoir monter le placo, cela va liberer de la place pour finir mes cloisons...

Lire la suite

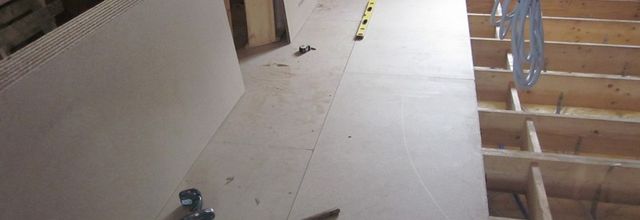

La pose du plancher de l'étage en aggloméré

La pose du plancher de l'étage en aggloméré

Ce week-end, j'ai effectué la pose du plancher de l'étage en aggloméré. Il à fallu que je rabote des solives pour éviter d'avoir des bosses et afin d'essayer de mettre le plancher de niveau. Les charpentier n'ont pas le compas dans l'oeil. Voici le résultat...

Lire la suite

1 ère passe de l'enduit des bandes à placoplâtres

1 ère passe de l'enduit des bandes à placoplâtres

Nous avons commencé le travail le plus contrénient à réaliser, la mise en oeuvre de l'enduit des bandes à joint du placoplâtre. Ce travail est assez long à réaliser, il faut de la patience pour effectuer du bon boulot.

Electricité, plomberie et VMC du rez de chaussé

Les travaux avancent, toutes les bouches vmc et gaînes ont été installées. Le tableau est posé et toutes les gaînes électriques arrivent au tableau. Le coffret plomberie des nourrices eaux chaudes et eaux froide à également été installé avec les PER....

Lire la suite

Les cloisons intermédiaires du rez de chaussé

Les cloisons intermédiaires du rez de chaussé

Nous avons commencé le traçage et la pose des cloisons intermédiaires du rez de chaussé. Toutes les cloisons sont réalisés sur ossature métallique avec des plaques de plâtre (BA 13) et isolés phoniquement avec de la laine de verre de 45.

Par micha4125

Murs périphériques : Passage électricité, plomberie et pose du placoplâtre

Nous avons passé la plomberie et l'électricité le long des cloisons des murs périphériques. Nous avons également descendu l'éléctricité au sous sol et posé les plaques de placoplâtres sur toute la périphérie des murs. Lire la suite

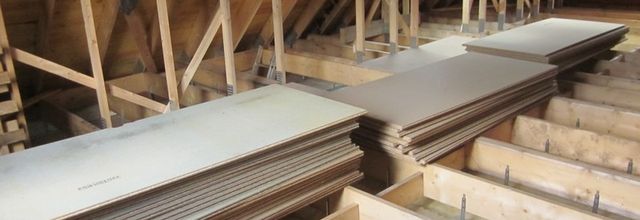

Le plancher de l'étage

, ,

Par micha4125

Le plancher de l'étage

Nous avons montés toutes les plaques en aggloméré à l'étage pour la pose du plancher. Nous sommes content d'avoir fini ce travail, car nous avons passé toutes les plaques une par une du rez de chaussé vers l'étage. Il nous reste à monter toutes les plaques...

Lire la suite

Bienvenue sur le blog de notre deuxième maison Mikit

Par micha4125

Bienvenue sur le blog de notre deuxième maison Mikit

Découvrez toutes les étapes de construction de notre deuxième maison Mikit sur la commune du Mont Dore en Auvergne (Puy de dôme). Toutes ces étapes vous seront présentées depuis l'acquisition du terrain jusqu'aux finitions. Alors bonne visite et n'hésitez...

Lire la suite

Pose de la laine de verre et de l'ossature métallique des murs périphériques

Par micha4125

Pose de la laine de verre et de l'ossature métallique des murs périphériques

Nous avons isolé les murs périphériques avec de la laine de verre de 100 et nous avons posé les fourrures horizontales pour le support du placoplâqtre. Les montants ont été posé à tous les 60 cm les uns des autres. Lire la suite
